こんばんは。Aoiです。
昨日一昨日で無事上棟を終えることができました。3日間と聞いていましたが、来週の天候が悪い予報だったため、2日間で屋根まで完了となりました。ただ、残作業があり、明日行うようです。
上棟初日の風景をお伝えしたいと思います。
写真2日間で288枚撮りました。厳選しましたが、写真多めです。上からのアングルが多いです。
これから建てられる方はもちろん、すでに建てられた方も当時のことを思い出してみていただけると嬉しいです(*^^*)
8時~ 1階壁パネル設置
朝方雨降っていましたが、工事始まったら奇跡的に止みました!その後降ることはなかったので、よかったです。
作業人数はクレーン操作1名、大工さん3名、監督さん1名の5人体制でした。
思っていたより少なかったのですが、2×6の枠組壁工法ではこのぐらいでいいそうです。

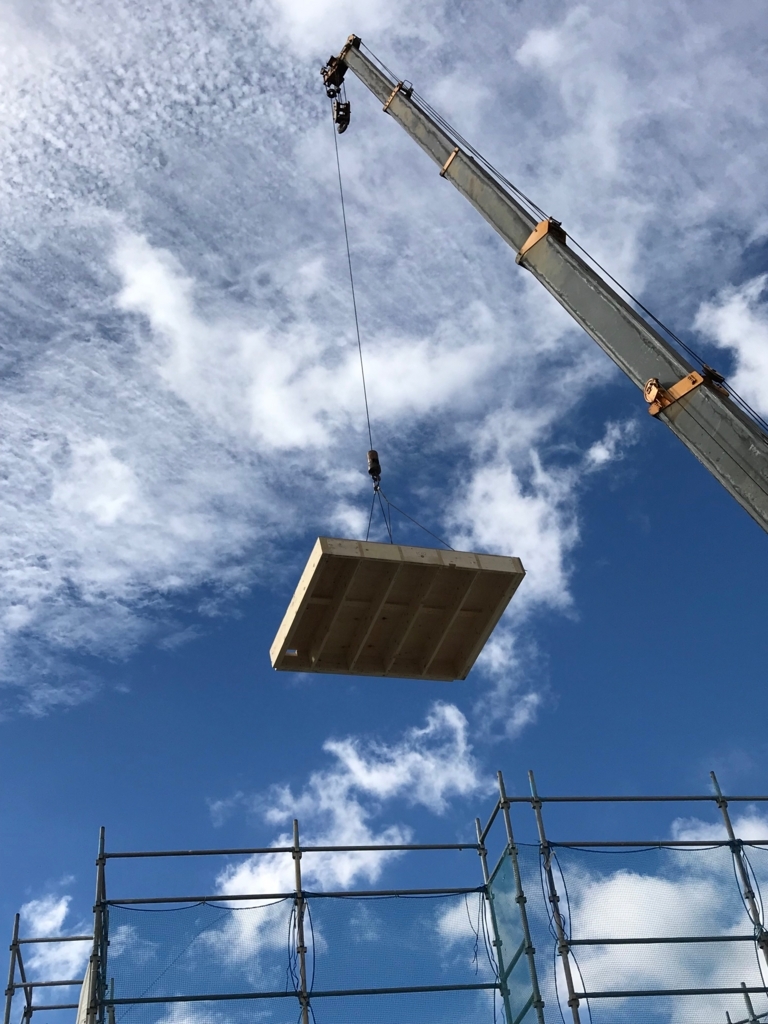

材料はトラックに乗ってどんどん運ばれてきます。この日だけ何台来たのだろうか。

壁パネルには断熱材がギッシリです。下の部分は空いていて後程はめこみます。
1か所階段の外壁部分にコンセントを追加したい旨監督に話したのですが、断熱材ギッシリで追加するためには切り欠きをしなければいけないらしく、できるか確認するとのことでした^^;

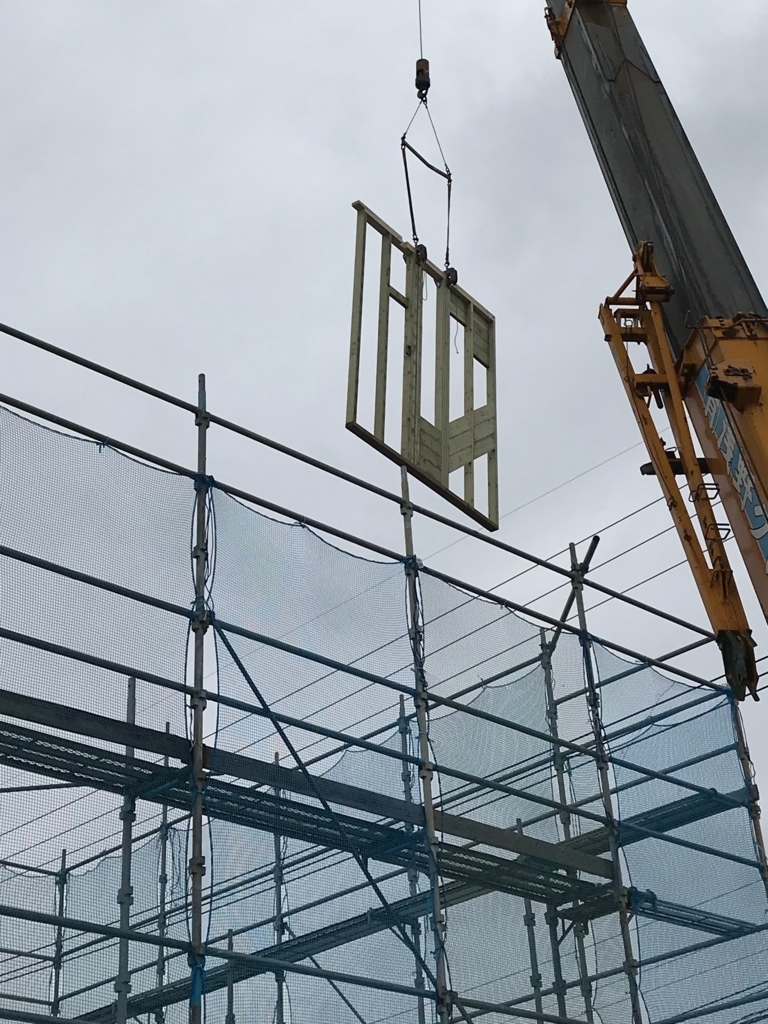

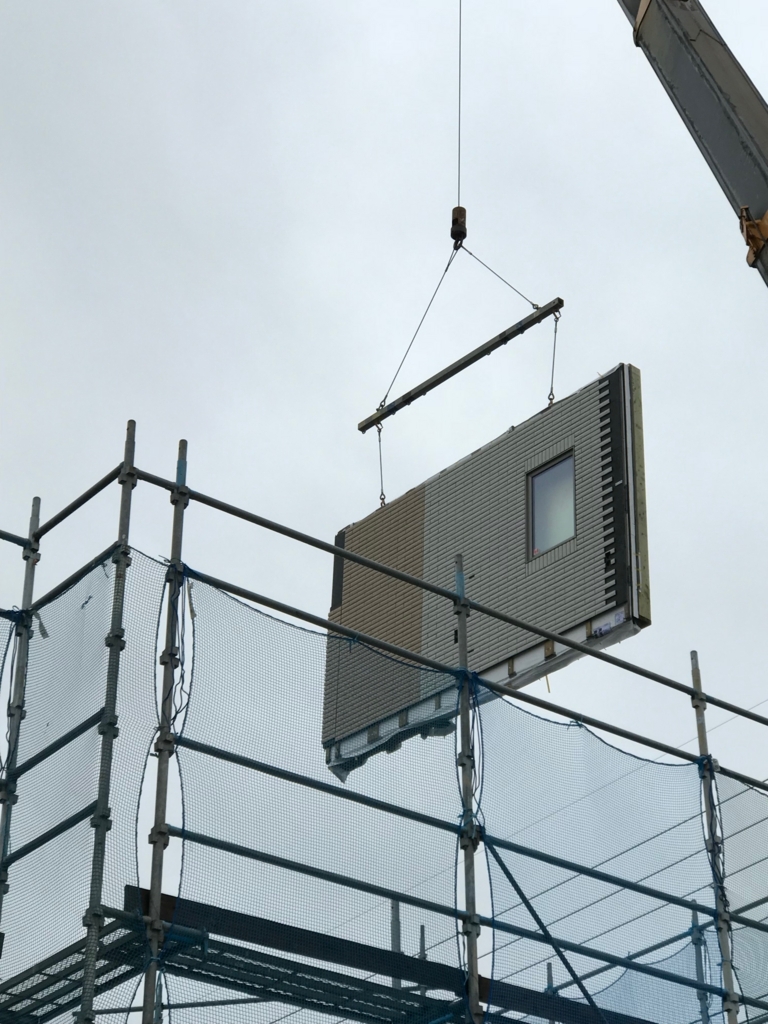

最初の壁が飛びました。玄関の袖壁部分です。

10分もしないうちに据え付けられました。早い。

続いて風呂場の壁が飛んできました。こちらには石膏ボードが予めついています。
後程スマートバスが飛んできて据え付けられるため、風呂場だけは先に石膏ボードをつけているそうです。

どんどん進んでいきます。ずれないように調整するのが難しそうで、簡単そうに見えてノウハウがあるのかなあと見てました。

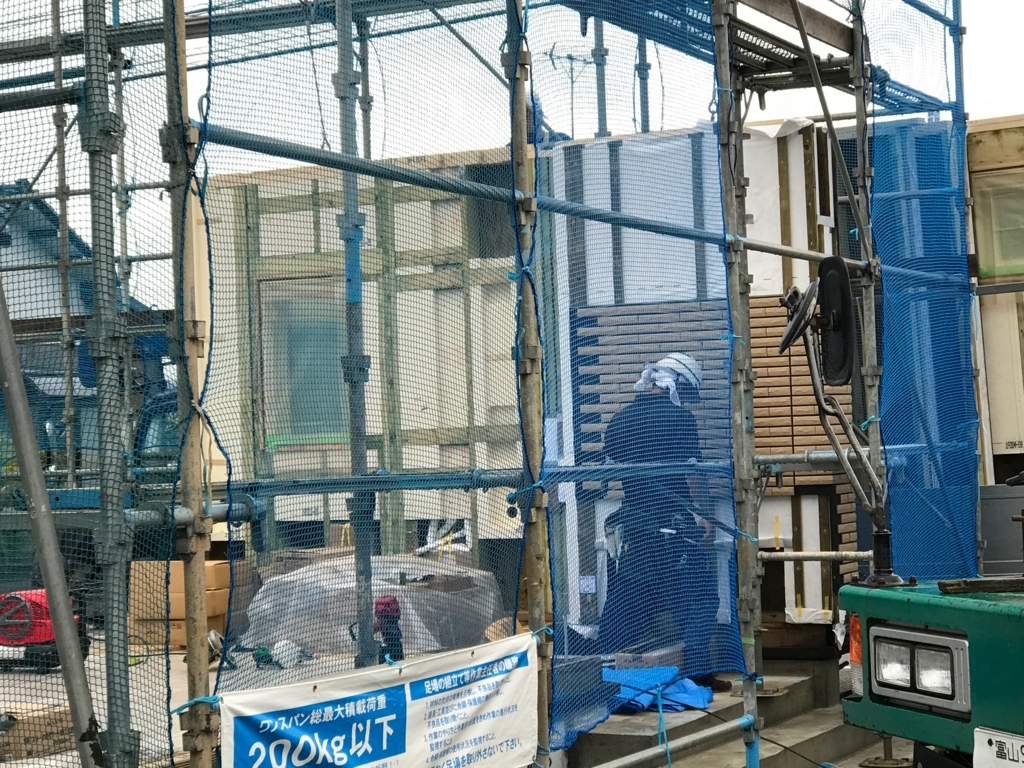

9:40頃には1階外壁全て据え付けられました。早すぎてビックリしました。

10時休憩~ 1階間仕切り壁設置
休憩時間には飲み物とお菓子をクーラーボックスに入れて差し入れしました。
続いて間仕切り壁設置です。運ばれてきました。

どんどん飛んでいきます。ここで問題発生。外壁があるため、中の様子が見れない!(お前の問題か!)
ヘルメットをお借りして足場から上に上がりました。

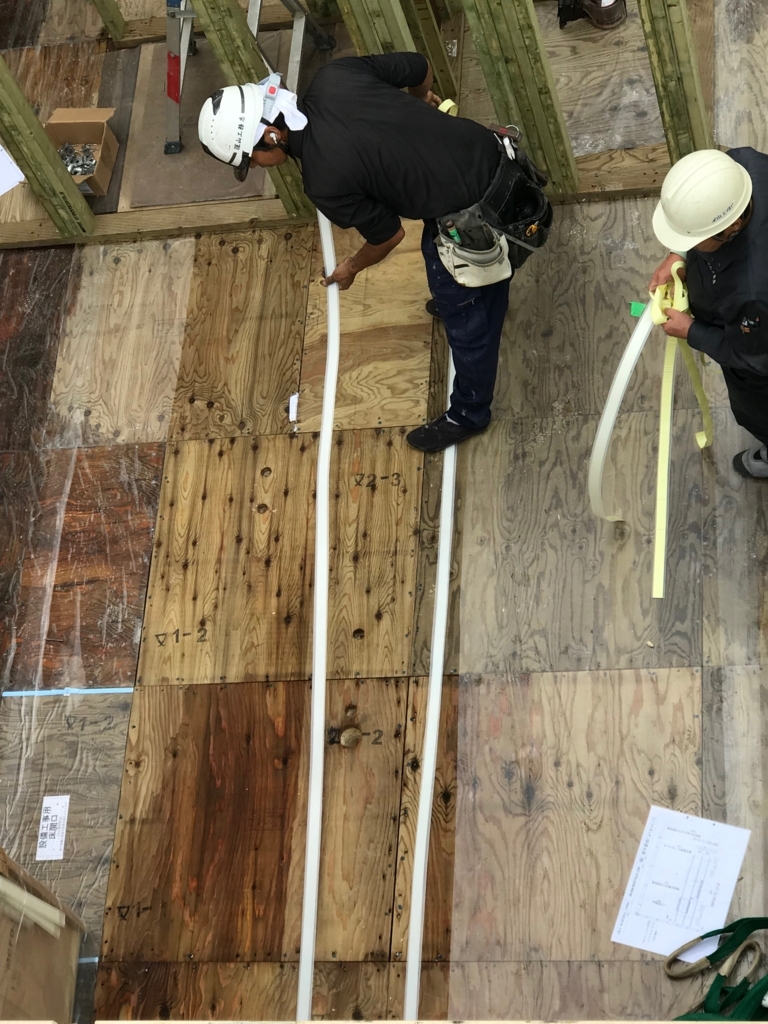

こんな感じになってました。
溝が掘ってあって、パズルみたいに合わせていきます。楽しそうです。

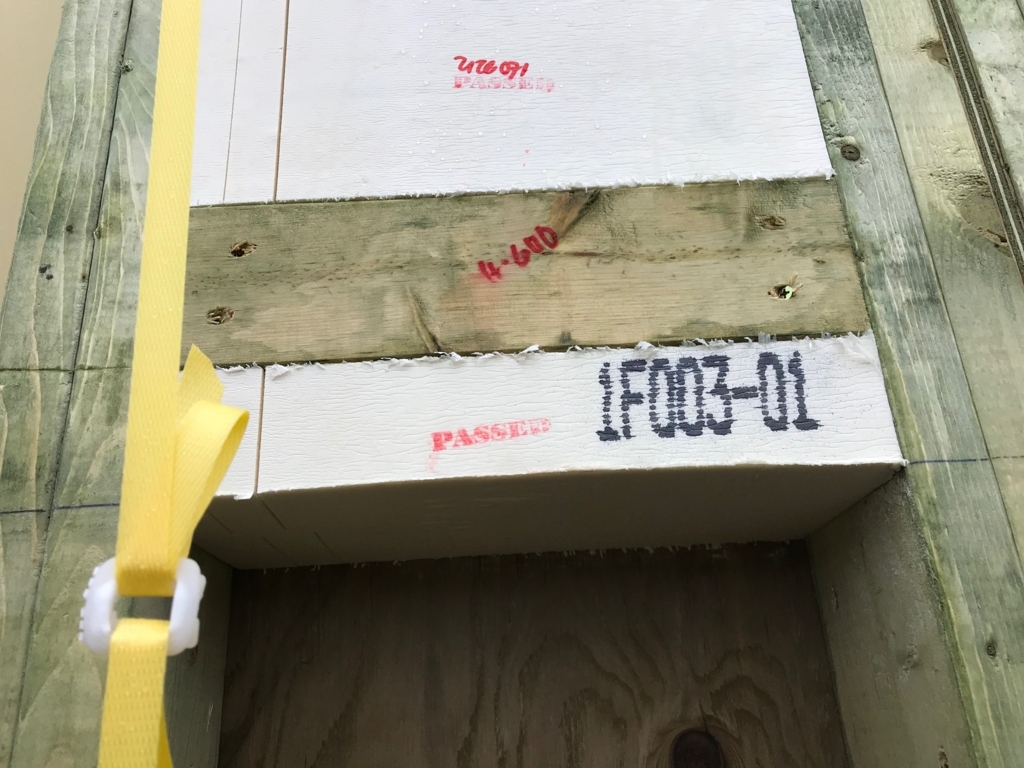

釘は打つ場所によって色分けしてあります。
また、打つ場所にマークしてあり現場の人が瞬時に判断しやすいように工夫されています。

リモコンニッチも飛ばされてきました。

エアコンの穴です。
最初から開けられた状態で来るので、着手承諾後のエアコンの位置変更は難しいと思います。

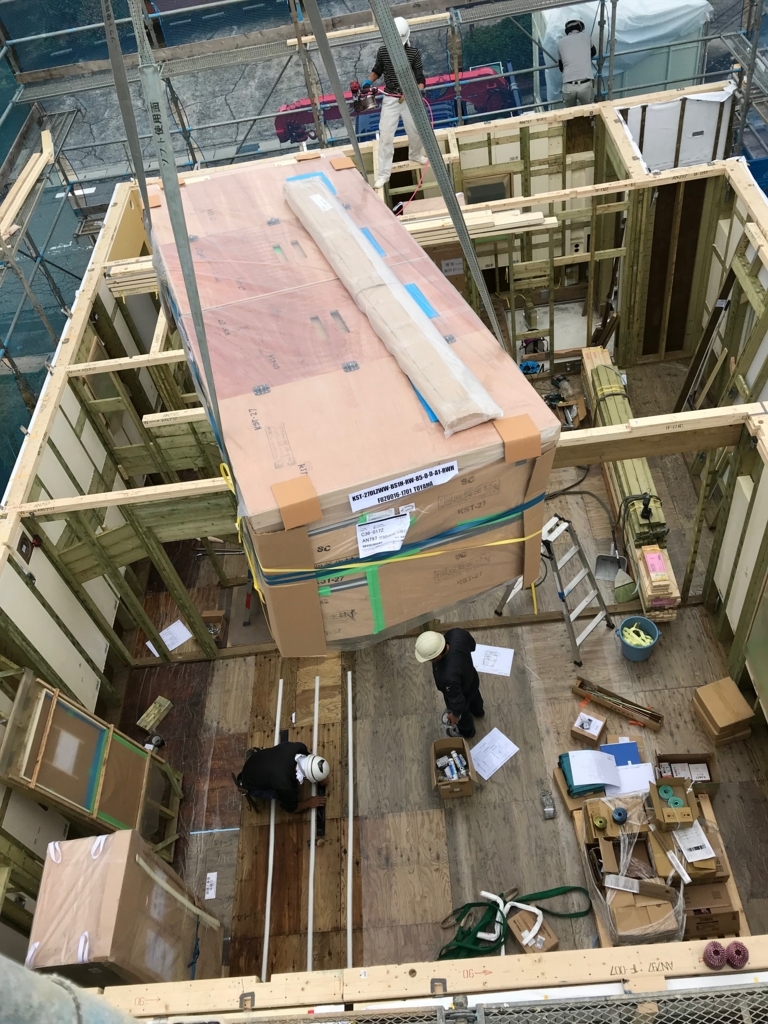

続いてシステムクローゼット、パントリーが飛んできました。

こちらはキッチンの置く場所になります。
滑りやすくして位置調整できるようにするためのアイテムだそうです。

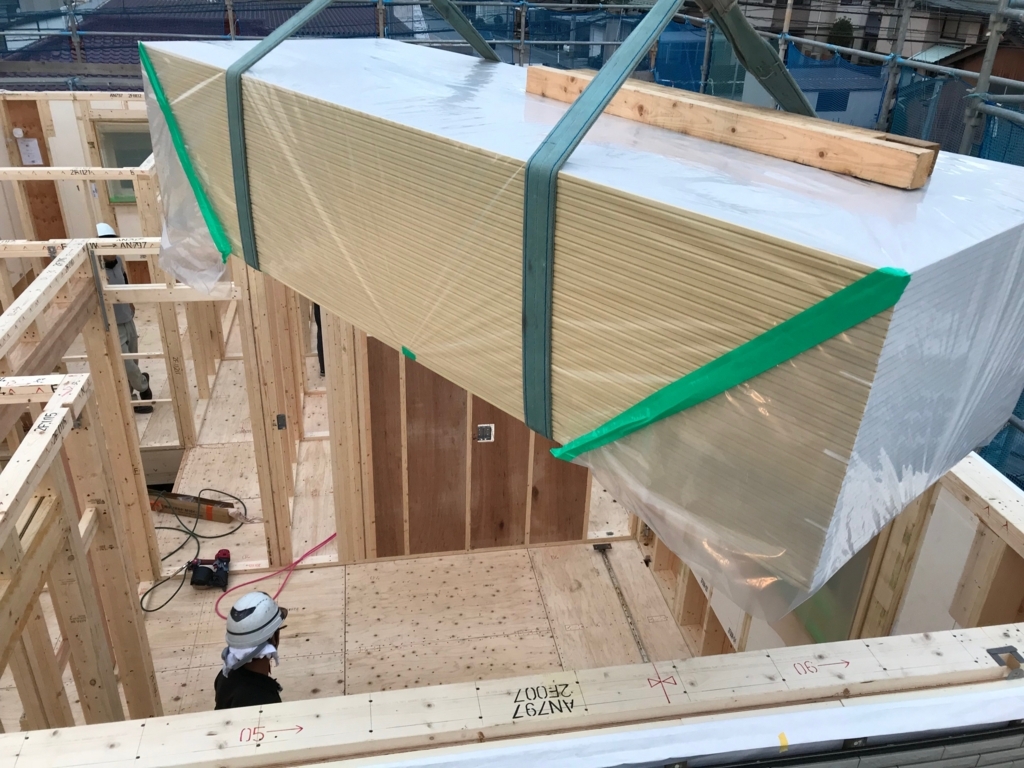

出ました空飛ぶキッチン。上からのアングルはなかなかないんじゃないかなと思います。
重さは250キロほどあるそうです。

グレーの部分は気密剤だそうです。

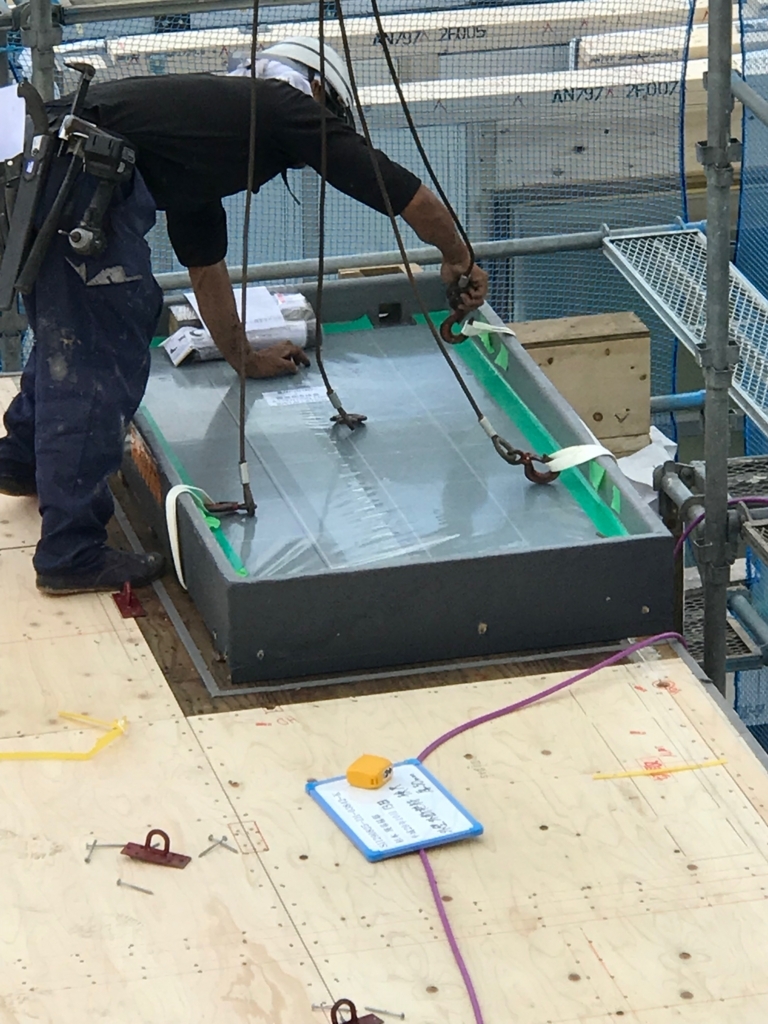

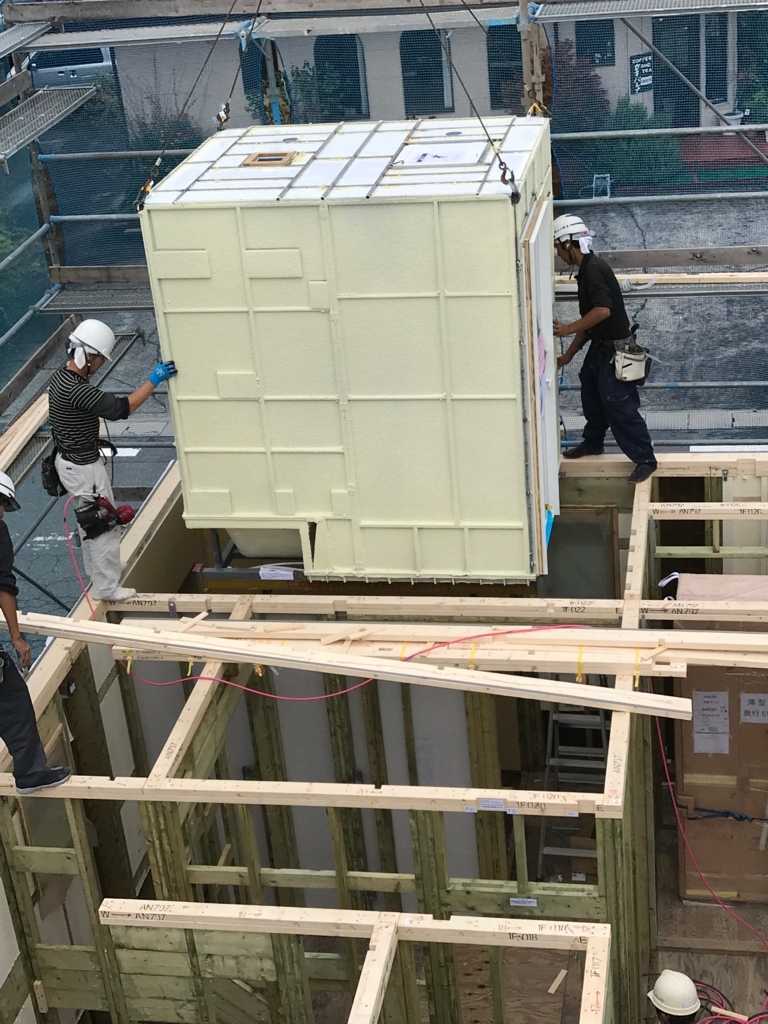

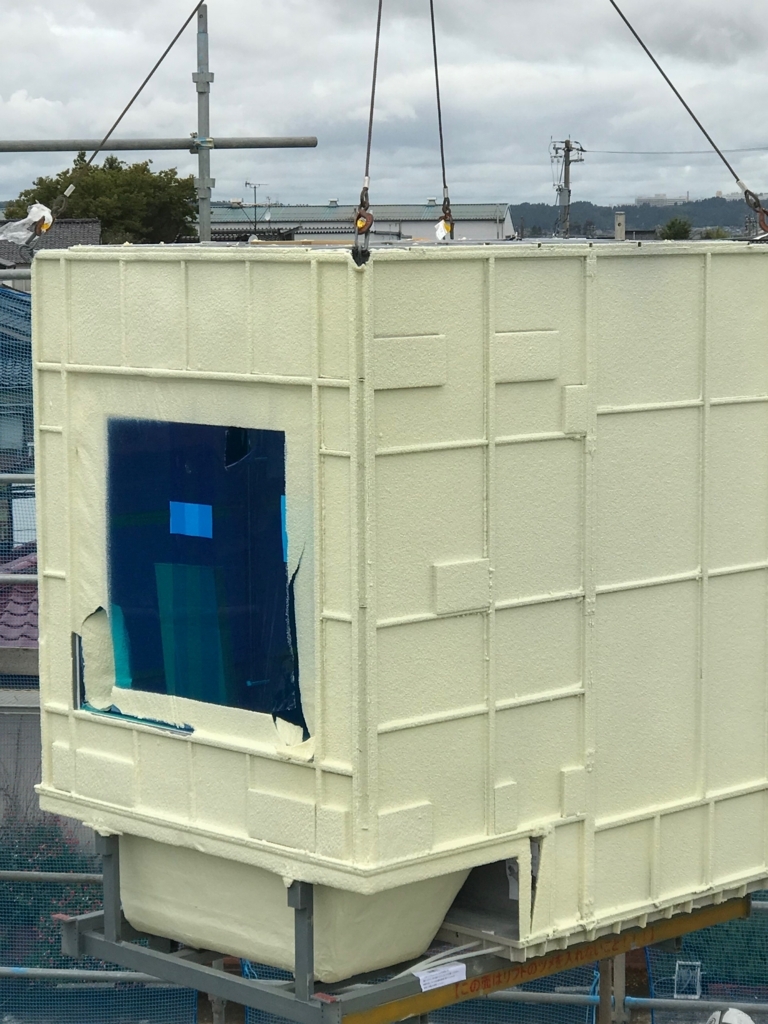

スマートバスです!迫力ありますね~。
湯船の形がくっきりわかりますね。

すっぽりはまりました。

午前中で1階部分完了となりました。

昼休憩後~ 2階床パネル、壁パネル設置
午後からは青空が広がりました。
2階床パネルが飛んでいきます。

わずか1時間ほどで設置完了しました。

バルコニーも設置されました。小さすぎるなと思いました。飾りですね^^;
タイルはすでに貼られていました。

2階の壁パネルが飛んできました。

3時休憩まででここまで進みました。

15時休憩後~ 2階壁パネル、間仕切り壁設置
16時10分頃にはすべての壁パネル設置されました。

2階間仕切り壁全て完了しました。1階同様パズルのように組み合わせられていきましたが、最後のロスガードのところがなかなか取りつかずに、カービィの如く木のハンマーでめっちゃたたいてました^^;

最後に石膏ボードが飛んできて1日目終了となりました。

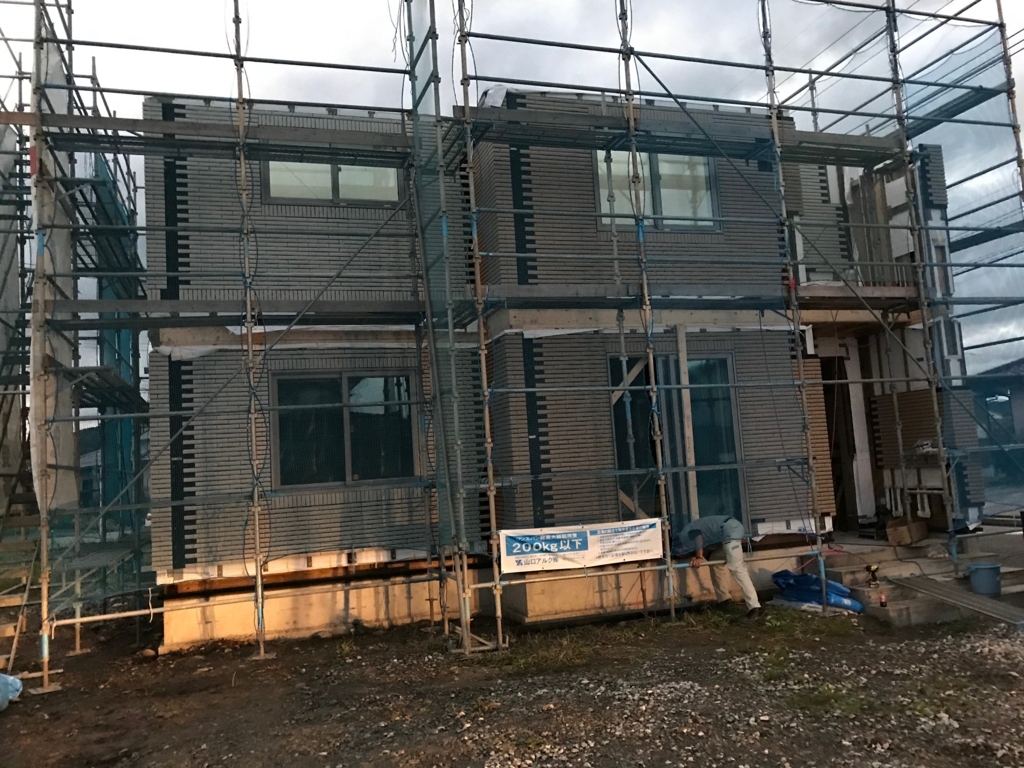

外観はこんな感じになりました。
素敵ですね~。

上棟2日目の様子も3日後ぐらいに載せようと思いますので、また見てもらえると嬉しいです!
